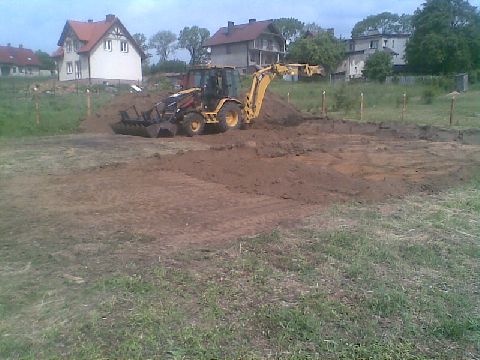

ludwinow

2009-05-18

2009-05-08

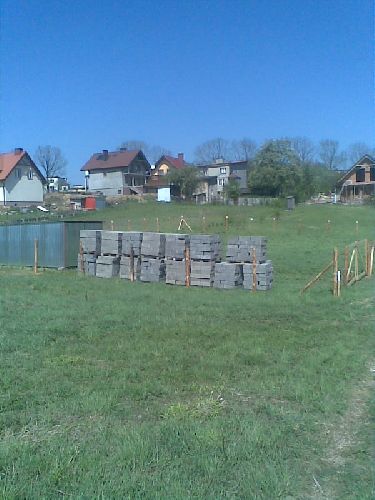

bloczki fundamentowe 5800
grabki siekerka 100
łącznie 72170

ogrodzenie tymczasowe

2009-04-03

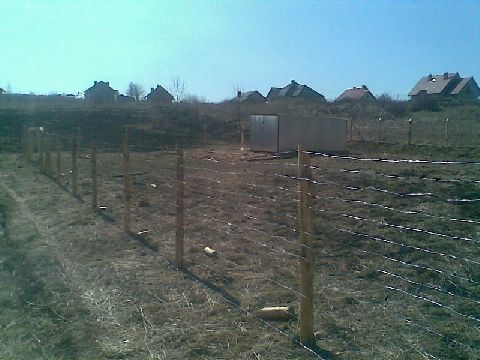

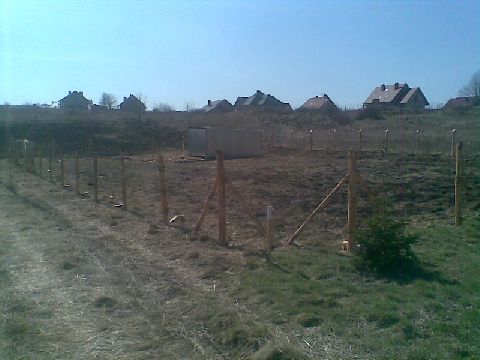

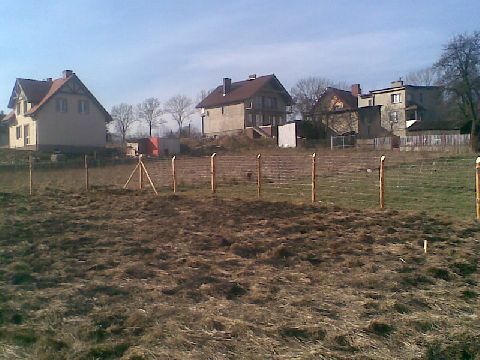

wykonano ogrodzenie tymczasowe

2009-04-03

2009-04-03

2009-04-03

gazaż

2009-03-25

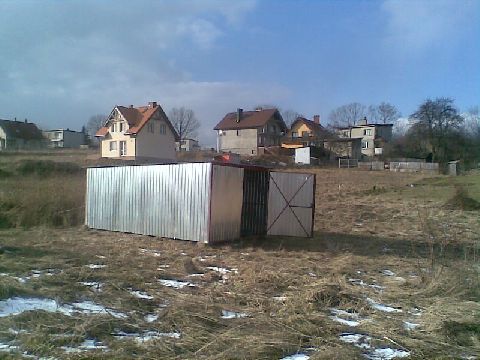

dzis przywiezli garaz budowlany oraz w najblizszym czasie zrobimy ogrodzenie tymczasowe
doliczamy
garaz -1400
drewno-250
siatka -350
robocizna- 500
archtekt -400
łacznie-66270

zakupy

2009-03-04

zakupów ciąg dalszy
-folia kubelkowa na fundament x listwami-600 zł(60mb)
-styropian na fundament -1100zł(90m2)-1200
do tej pory łacznie wydano 63370zł

kosa spalinowa

2009-02-10

aby wyciac chaszcze kupilismy kose makity nalezy dodac do wydatkow 1 tys czekamy na adaptacje od architekta oraz zgode vatenfal i projekt z wodociagow w nastepnej kolejnosci załatwiamy pozwolenie na budowe

mapa do celów projektowych

2009-02-03

w dniu dzisiejszym odebralismy (po 2 miesiacach czekania) mape do celów projektowych wiec jutro jade do vatenfal,i wodociągów aby załatwic niezbedne formalności dotyczące podłaczenia mediów do działki

na dzien dzisiejszy łaczne koszty to
zakup dzialki wraz z opłatami 50.000
vatenfal 2400
zakup drogi wewnetrznej 5000
projekt budowlany 1600
kosiarka 120
mapa do celow projektowych 250
architekt 1200
w sumie 60570 zł a to dopiero początek)
